2010. október 30., szombat

A lépcső legendája.

Tegnap azzal fogadott a kőműves, hogy a lépcső nem jön ki rendesen, mert kb. 10-15 centiméterrel meg lett emelve a födém magassága. Estére válságstábot kellett összehívni. Sokáig sakkoztunk a lehetséges megoldásokon és végül arra jutottunk, hogy igazán csak a  helyszínen lehet ezt rendesen kiszámolni, megoldani. Reggel korán felkerekedett a család, és kimentünk a tetthelyre. A kőműves már egy vázlattal a falra felrajzolva fogadott minket. De ennél a variációnál le kellett mondanunk a két szint közötti pihenőről, így ott plusz három lépcsőfokot nyerhettünk. Amit viszont cserébe kaptunk, hogy a tervezett 18-19 centiméteres lépcsőmagasságok helyett az csak 16,5 centiméteres lesz. Átnéztük, megvitattuk, majd elfogadtuk, a mester pedig azonnal el is kezdte zsaluzni.

Eközben a kőműves segédek szorgosan kötözgették a vasakat.

Könnyen lehet, hogy a házban nem lesz majd térerő a mobiltelefonoknak, mert ez a rengeteg vas, ami belekerül a födémbe jól leárnyékolhatja a házat. ( Na! Hát majd ez lesz a nyugalom szigete :-) )

A MEÓ-s egy igazi ÚR volt.

Tegnapelőtt a gázművektől jöttek ki meózni az új gázvezetékeket és kiállásokat. Délelőtt 11:00 órára egyeztette le a gázszerelő ezt a nemes alkalmat, de a gázművek embere csak délután fél négyre óhajtott megjelenni (egy igazi Úr volt) Még szerencse, hogy az embernek van ideje egész nap rá várni (ez úton szeretném megköszönni Édesanyámnak, hogy nyugdíjas és otthon tud lenni reggeltől-estig , hogy el ne szalasszuk a pontosan érkező "szakembereket"). Ez a drága "szakember" a kiépített dolgokat rendben találta, de papírt erről a helyszínen nem tudott adni, hanem másnap reggel 8-kor be kellet érte menni a gázművekhez, 52.000,- Ft kíséretében, hogy azt megkapjuk (mellesleg a meóra már előzőleg fizetni kellett 25.000,- Ft-ot).

2010. október 27., szerda

De jó a vasalás

Tegnap esőnapot tartottunk, de ma ismét gőzerővel folytak a munkálatok. A koszorúk és monolit részek vasalatait készítették. Ebben a szakaszban nem túl látványosak a történések, pedig szépen haladnak a dolgok. Hétfőre megrendeltem a mixer betont, de a drága kis feleségem közölte velem, hogy hétfőn ünnepnap van (na, de a betongyárban sem tűnt fel ez az apróság), holnap majd módosítom az időpontot.

2010. október 25., hétfő

Statikus a drága, de nagyon ért hozzá!

Van nekünk egy statikusunk aki a tartószerkezeti kiviteli terveket készíti. Jó alaposan megtervezi a dolgokat. Ezeken a terveken mindent elég rendesen túlméretezett, például az étkezőnél lévő áthidalóba 10db 20-as betonvasat írt elő (azaz 10db 2cm átmérőjű betonvasat), ezeket egy 30x30 cm-es áthidalóba kell valahogy betuszkolni úgy hogy 10-es (azaz 1 cm-es) betonvasból 15-20 centiméterenként kengyelt kell rá hajlítani. Szóval atom biztos lesz a ház (a tüzépes ismerősöm azt mondja hogy ő még családi házhoz soha nem adott el ekkora vasat, sőt egyáltalán nem adott még el 20-as vasat).
Na ez a csodás ember elkészítette a földszinti födém kiviteli terveit pontos mennyiségi adatokkal. Annak megfelelően meg is rendeltük az építési anyagokat. Csak most amikor szépen lassan elkészülőben van a födém szembesültünk, hogy durván két raklappal több beton béléstest van mint amennyi elfér a tető szerkezetében (hát ennyit a pontos számításokról). Rövid osztás szorzás után kiderítettük hogy ez a szerencsétlen valószínűleg még soha az életében nem látott épülő házat, maximum a Spektrumon. Fogalma sincs az építési anyagok méreteiről, fajtáiról.
Tehát ez a rendkívüli ember az EB 60/19 típus megjelölésnél azt hitte (hangsúlyozom „mérnök” létére  csak hitte, de biztosra nem tudta), hogy ez az elem 19 cm széles és hogy 60 cm hosszú. Na mármost ha megnézte volna valahol (márpedig ha valamilyen szerkezeti elemmel még nem találkoztam akkor utánanézek pontosan) akkor tudhatná hogy a méretei 19/25/50 azaz 25 cm széles. Így fordulhatott elő hogy két raklappal maradt meg belőle (az nem kevesebb mint 120db).
Szóval ha valaki statikust keres, akkor azt nem fogok tudni ajánlani.

2010. október 24., vasárnap

Ma nyílt napot tartottunk!

Ma nyílt napot tartottunk a kedves rokonok és barátok számára, melynek keretén belül szabad bejárást biztosítottunk épülő házunkba és bárki felmászhatott a készülő födémre. Igen nagy sikere volt, szép számmal érkeztek a mi általunk nagyon szeretett vendégek. Nagy boldogsággal töltött el bennünket, hogy ennyien kíváncsiak voltak épülő kis kuckónkra.

Természetesen a látogatások alatt is zajlottak a kivitelezési munkálatok. Ma megkezdték a koszorúk zsaluzását, valamint  elkészítették az áthidaló gerendák vasalatait.

A büdös patkány, száradjon le a keze!!!!

A szomszédasszony mondta, hogy tegnap este arra lett figyelmes, hogy nagyon ugat a kutya és amikor kinézett látta, két "kissebségi etnikumú" személy próbálta benyomni a kaput. Miután rájuk szólt és megkérdezte mit keresnek, azok szépen odébb álltak. A vason és betonon kívül nincs mit elvinni. Kénytelen vagyok mindent zárni, még úgy is, hogy az Anyukám ott lakik. Hiába ugat a kutya őket az sem zavarja, még jó hogy a szomszéd ennyire figyelmes. Most emiatt kénytelen voltam a kerítést letakarni fóliával, hogy minél kevésbé lássanak be, bár nem tudom mennyit használ.

2010. október 22., péntek

Fedél alatt a földszint.

Ma el lettek osztva 60 centiméterenként a betongerendák és be lettek helyezve a födém béléstestek.
Ez után és közben elkezdték állványozni, zsaluzni a monolit részeket. Most az egész födém 5 cm-rel a falak felett lebeg (még hogy nem lehet először a tetőt megépíteni és majd csak utána aláépíteni a falat).

2010. október 21., csütörtök

Hova az a sok vas?


Ma megjött a harmadik szállítmány vasanyag, ami a földszinti födémbe kerül. A család már kérdezgeti, hogy hova tesszük azt a sok vasat? A kőműves azt mondta, hogy a statikus nem bízta a véletlenre. Ezt a házat a négy sarkánál fogva simán fel lehetne emelni anélkül, hogy darabokra esne.

2010. október 20., szerda

Betongerenda kontra segédmunkás.

Ma reggel megjött a betongerenda és a beton béléstest. A gerendákat egyenesen, az előzőleg alá állványozott födémre tették daruval, csak szét kell majd húzgálni. A kőműves egyik segédjének becsípődött a dereka, amikor a kb. 450 kilós gerendákat húzgálták, így ma elég hamar be kellett fejezniük a munkát. Holnap újult erővel és újabb emberekkel kiegészülve ismét nekirugaszkodnak.
A nap végére azért  engem is várt megint egy kis pakolni való, ugyanis hoztak 50db dokalábat, amit a kapuba raktak le, és ezeket nem akartam ott hagyni szem előtt. Megint megvolt az esti levezetés.

2010. október 19., kedd

A 75 nem egészen 175.

Ma végre a rendes helyére került az erkély redőnytokja, és a bejárati ajtó feletti áthidaló is elkészült.
Ezzel előzőleg volt egy kis kavarodás a 175-ös áthidaló helyett 75-öst  hoztak a szállítók a tüzépröl, még szerencse hogy kedves rokonunk dolgozik ott, aki azonnal orvosolta ezt a problémát, és kicserélték a megfelelőre. Más helyen szokják ugyebár mondani "a pénztártól való távozás után...", de most nekünk így szerencsére nem kellet még egyszer megvenni ezeket.

Délután elkezdték állítani a doka lábakat a födémgerendák fogadásához, ami holnap reggel érkezik. A holnapi szállítmány érkezése miatt, nagy örömömre volt egy kis esti programom, ugyanis a bejárat elől el kellet pakolni kb. 1-2 tonna betonvasat, hogy elférjen a födémbélésest. Kedves kis munka utáni levezetés volt.

2010. október 18., hétfő

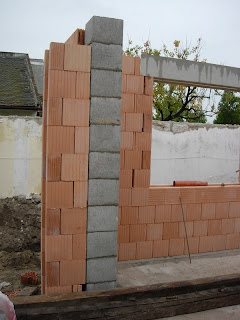

A ház oszlopos tagjai.

Ma kijavították az áthidalók feletti részeket. Ez már az előírásoknak megfelelő. A tömör téglasorok között hagytak egy kis légrést, amit purhabbal kitöltünk, így ez a rész is megfelelően hőszigetelt lesz.
Ezután elkezdték az oszlopok állítását. Egyenlőre malterággyal egymásra illesztették a 30x30-as oszlopzsalukat és kaptak a belsejükbe betonvasat. Holnap pedig kiöntik betonnal őket. Ezt most kézzel fogják keverni, mert a mixer könnyen szétrobbanthatja a zsalukövet. És persze egy köbméter beton kedvéért nem biztos, hogy megéri mixert rendelni.
Miközben a kőműves oszlopot állított, addig a gázszerelő lefektette a gázcsövet a földbe és megcsinálta a felállást a házhoz.

2010. október 16., szombat

Műszaki ellenőrzés.


Ma reggel bejártuk az építkezést a felelős műszaki vezetővel, és tüzetesen átvizsgáltuk a munka minőségét és a kivitelezés módját. Egy dolgot nem talált rendben, amit ki kell javítanunk. A fürdőszoba és a kazánház ablakainál lévő áthidalók feletti nyomó öv nem lett kialakítva, ezt pótolni kell. Vissza kell szedni egy sor téglát az áthidalók felett, és kisméretű tömör téglából minimum egy - két soros nyomó övet kel kialakítani. Amúgy minden más rendben volt, pontosnak és megfelelőnek találta a kivitelezést.

2010. október 15., péntek

B-Rekord!

Megjöttek a redőnytokok. Reggel 9 helyett 11-kor ugyan, de legalább már itt van. A brigád fel is rakta őket a helyére, nagyon jó kis szerkezet csak túl borsos az ára. Amikor hazamentem azzal szembesültem, hogy nem a megfelelő teraszajtóhoz került az egyik redőnytok. A kőműves mondta, hogy egyenlőre csak fel vannak helyezve a nyílásra, még áthelyezhetők, mozgathatók. Hétfőn átrakják és rögzítik a másik teraszajtóhoz. A tégla szállítása nagyon jól lett megszervezve, mert első adagra annyit hoztak, hogy szinte alig - csak egy raklapnyi - maradt meg, így nem kell többet kerülgetni, amíg a földszintnek a födémét csináljuk.

2010. október 14., csütörtök

Bekerültek az áthidalók.

Ma eljutottunk odáig, hogy az ablakok feletti áthidalók is a helyükre kerültek. Az leendő ablakok oldalánál és aljánál kávatéglát helyeztünk el aminek a kávájába polisztirolt rakunk a hőhíd csökkentése érdekében, de felül az áthidalónál ez nem oldható meg, ezért kértem a kőművest hogy 5 cm-rel emelje meg az áthidalókat, és így annak az aljára polisztirol táblát ragasztva a hőhíd elleni szigetelés körbeérhet.

2010. október 13., szerda

Fogy a tégla és nő a ház.

Szépen apránként fogy a tégla, a házikónk meg egyre nagyobbra nő. A beépíthető redőnytokot mára ígérte Mr. Baltavári de sajnos csúsznak egy picit és csak péntekre érkezik meg. Szerencsére még van mit csinálni addig, de a földszinti főfalakat szeretnénk a héten befejezni.

2010. október 12., kedd

Emelkedik a fal.

Szépen emelkedik a fal, ez a rész nagyon látványos egy építkezés alatt. Jó volt ránézni ahogy egyik sor a másik után került rá, és egyre magasabb lett a fal. A purhabos technológia egészen jó, csak a Mr. Wienerberger által előírt Dryfix anyagszükségleti norma nem egészen tudható mi alapján van meghatározva.
Akárhogyan is figyel oda az ember valahogyan mégis kevés lesz a téglához adott hab mennyiség (mert ugye az benne van a tégla árában). Ja és persze arról semmilyen adatot nem találsz hogy mekkora egy flakon kiadóssága mondjuk m2-re levetítve, vagy bármilyen más módon. Ez olyan lehet mint az autók fogyasztásának gyári adatai (speciális gyári-laboratóriumi körülmények között mérve).
De mindenesetre a fal az szépen készül. Azért néhány téglát visszaszedettem a kőművessel mert az ablakoknál a kávatéglát elfelejtette lerakni.


2010. október 11., hétfő

Kész az első sor, de vajon hány lesz holnap?


Ma jött el az ideje hogy helyére kerüljön az első sor tégla, ami malterágyra került és alapos szintezésen esett át, így a következő sorok már 1-2 mm-es hézagokkal Dryfix habbal összeragasztva készülnek. Mr. Wienerberger úgy hirdeti ezt a fajta téglát, hogy 20 %-kal jobb hőszigetelő képesség, 30%-kal gyorsabb falazás és 100 %-kal szebb falazat. Na majd a végén meglátjuk, azt azért el kell mondani hogy az első sort egy teljes nap alatt rakta le a csapat. Ebből az információból következik az a kérdés hogy holnap vajon hány sort sikerül lerakniuk.  És akkor itt a helye egy kis tippelésnek, a kérdés hány sor készül el holnap 2, 3, 4, 5, 6, vagy esetleg 7? A helyesen tippelők jutalma egy stampedli házi, kecskeméti ágyas szilvapálinka a 2010-es évjáratból (aki esetleg nem fogyaszt alkoholt és gyümölcsöt egyszerre tartalmazó italt az a nyereményét átruházhatja valamelyik másik tippelőre).

2010. október 8., péntek

Megérkezett a tégla

Ma délután megjött az első adag tégla, 36 raklap a kávatéglákkal együtt. A választott tégla: 38-as Wienerberger Porotherm Profi HS. Pikk-pakk bedobálták daruval az alapra, ahol békával széthúzkodta a kőműves. Kezdődhet a szigetelés és a téglarakás…
A tégla beszerzése azért nem volt egyszerű. Mr. Wienerberger a 2010-es Construma akció keretében nagyon kedvező áron hirdette meg ezt a fajta téglát is. Ez az akció 2010. augusztus közepéig tartott. Nyár közepén rákérdeztünk arra, hogy meddig lehet rendelni, ekkor azt mondták még bőven időben vagyunk. Augusztus első hetében leadtuk a megrendelést, mire Mr. Wienerberger közölte azt, hogy nincs már készleten az akciós téglából. Állítólag már a Construma után egy héttel elfogyott, amiről nem értesítették a viszonteladókat. Tájékoztattak, hogy októberben kezdik újra gyártani és - természetesen emelt áron - lehet majd kapni. Ezen kissé felidegesedve, kedves tüzépes rokonomat megkérdtem, cselekedjen. Ő készségesen kiverte a balhét a fent nevezett cégnél, melynek eredményeképpen az általunk választott időpontban, akciós áron megkaptuk a téglát.

2010. október 4., hétfő

BELEKEVERT ELEK

Időközben lezártuk a szavazást és eredményt hirdettünk. Toronymagasan nyert Sanyika névjavaslata a "BELEKEVERT ELEK" (4 teljes szavazatot kapott, már-már politikai pályán lenne a helye ilyen eredmények láttán). Természetesen annak rendje és módja szerint áldomást ittunk eme rendkívüli alkalomból. Sanyika mondta azt is, hogy feltétlenül írjam le Ő nyerte a szavazást. Tehát Ő nyerte a szavazást! Ja és miután szembesítettük az elsőség magával hozta kötelezettségeivel, természetesen vállalta azt is. Ezután ismét áldomást ittunk.
Van már neve a betonkeverőnknek!

Köt az alap.

Már több mint egy hete szárad és köt az alap. Minden nap rendesen meg lett locsolva, amit - egy alkalom kivételével - Anyukám intézett (nagyon-nagyon szuper, hogy ráér ilyen dolgokra), valamint segítségünkre volt még az a fránya eső is. Elvileg pénteken érkezik a tégla, és lehet kezdeni a falakat húzni.
